——记中铁电气化局宁东铁路电气化改造项目曹亮建设宁东铁路箱式开闭所
深秋的宁东,寒风已带着几分凛冽。在中铁电气化局西安电化公司宁东铁路电气化改造及电力贯通线工程NDDH-G-1标段大沙沟箱式开闭所施工现场,一个身材敦实、皮肤黝黑的身影格外忙碌,他时而俯身查看设备参数,时而用万用表进行数据测量,额头上的汗珠在夕阳下折射出晶莹的光。他就是这场关键施工任务的主心骨——中铁电气化局西安电化公司西安分公司的技术骨干曹亮。

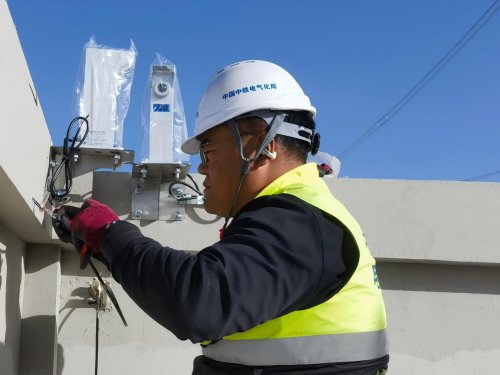

曹亮进行激光对射装置安装调试(周颖摄)
“目前主要施工任务已基本完成,正在全力冲刺最后的调试及消缺工作,保证按期投运绝对没问题!”曹亮的话语朴实却透着十足的底气。宁东铁路作为我国西煤东运能源通道的重要组成部分,其电气化改造工程对提升区域能源运输效率、保障能源安全具有重要战略意义。而大沙沟箱式开闭所作为该标段电力系统的中枢神经,承担着电能分配、设备保护和远程监控的核心功能,其施工质量直接决定着整个区段电气化铁路的供电可靠性。“这个开闭所虽然规模不算特别大,但涉及的专业多、工序杂,房建和变电两个专业交叉作业,任何一个环节出问题都可能影响整体进度。”这份沉甸甸的责任,让曹亮从接手任务的第一天起就不敢有丝毫懈怠。
施工初期的挑战,远比曹亮预想的更为艰巨。按照分工,他需要同时统筹房建和电力变电两个专业的施工,而房建专业对他而言几乎是零基础。“我之前一直专注于变电专业,土方换填、挡土墙浇筑这些房建活,别说亲自组织施工,就是看懂图纸都得费点劲。”回忆起刚接手时的情景,曹亮至今记忆犹新。九月七日,大沙沟箱式开闭所房建专业正式开工,而彼时的曹亮还在参加中铁电气化局集团的技能比武大赛,只能通过电话远程进行技术沟通,现场由同事杨一航和万永红共同盯控。
比武结束后,曹亮第一时间赶到施工现场,与驻扎在作业队的万永红汇合。“万总对变电专业了解较少,前期主要负责现场协调,技术指导这块基本靠我。”为了尽快进入角色,曹亮把项目部的技术资料室当成了第二个家,白天泡在施工现场跟着房建专业的同事学习实操,晚上回到宿舍就抱着施工规范和设计图纸啃到深夜。遇到不懂的问题,他就拿着图纸追着房建专业的老师傅请教,从土方换填的压实度标准到悬臂式挡土墙的钢筋绑扎间距,从围墙砌筑的灰缝要求到电缆沟的混凝土标号,每一个细节都问得清清楚楚、记在心上。
悬臂式挡土墙的浇筑与支护是房建专业的重点难点工序,不仅要求混凝土浇筑密实,更要保证挡土墙的稳定性,防止后期出现沉降开裂。为了确保施工质量,曹亮每天天不亮就赶到现场,检查基坑开挖的尺寸和坡度,核对钢筋的规格和间距,监督模板的安装牢固度。混凝土浇筑时,他全程盯在现场,一边指导劳务人员控制浇筑速度,一边用振捣棒进行振捣,确保混凝土内部没有气泡。“振捣时间不能太长也不能太短,太长容易导致骨料下沉,太短又会出现蜂窝麻面。”曹亮一边演示一边讲解,手上沾满了混凝土也浑然不觉。在他的严格把控下,挡土墙浇筑完成后经检测,各项指标均达到设计要求,为后续施工奠定了坚实基础。
房建专业施工有条不紊推进的同时,电力变电专业的准备工作也在紧锣密鼓地展开。与房建专业的从零学起不同,变电专业是曹亮的老本行,但他丝毫没有放松要求。“变电施工涉及的设备多、技术要求高,一个接线错误就可能导致设备损坏,甚至引发安全事故。”为了避免施工中出现问题,曹亮提前与设计单位和设备厂家的技术人员进行多次沟通,把施工图纸上的每一个接口、每一条线路都吃透摸准。

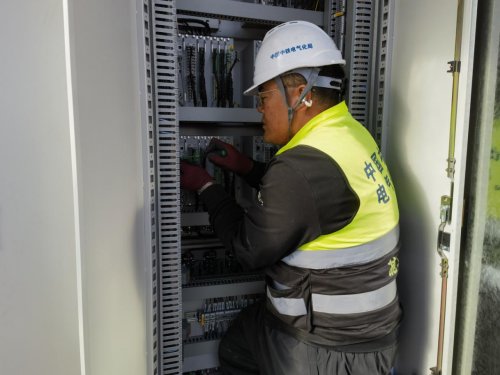

曹亮进行箱式开闭所电气设备单体调试(周颖摄)
设备基础浇筑是变电施工的第一道关键工序,基础的平整度和标高直接影响后续设备安装的精度。曹亮结合自己多年的施工经验,提前预判可能出现的问题,对基础模板的安装精度提出了更高要求。“模板之间的缝隙必须用海绵条塞紧,防止漏浆;标高控制线要拉通线核对,误差不能超过2毫米。”他每天拿着水平仪和卷尺在现场反复测量,发现问题立即要求整改。有一次,他发现劳务人员浇筑的一处设备基础标高偏差了3毫米,当即要求全部返工。“可能有人觉得3毫米不算啥,但设备安装上去后,误差就会被放大,后期调整起来更麻烦。”曹亮的较真,让劳务人员们都不敢有丝毫马虎。
二次线接线是变电施工中技术含量最高的工序之一,线路繁多、逻辑复杂,稍有不慎就会导致设备无法正常运行。起初,曹亮预估整所二次接线3-4个工作日就能完成,然而实际施工情况却给了他一记当头棒喝。尽管他反复进行现场技术指导和示范,但接触网劳务人员始终难以理解接线逻辑和施工要求,不仅无法识别电气原理图,就连万用表等基础仪表设备的使用都不熟练,根本无法有效配合完成校线、核图等关键工作。
两天时间过去了,二次接线工作仅完成了不到三分之一,进度严重滞后。曹亮心急如焚,他深知二次接线是后续调试工作的基础,一旦延误将影响整个项目的投运时间。“靠我一个人肯定完不成,必须尽快增派专业人员。”曹亮当机立断,立即向项目经理郑库锋汇报了现场情况,并推荐了曾与他一同参加技术比武的同事祝广武前来支援。

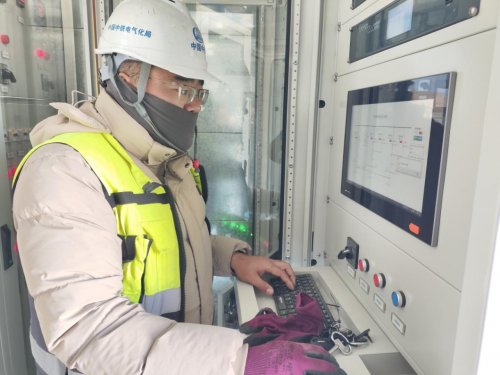

曹亮正在进行二次线制作接线(周颖摄)
项目领导在详细了解情况后,迅速联系并抽调祝广武临时支援宁东项目,两人立即分工协作,曹亮负责核图和技术把关,祝广武负责校线和接线,加班加点投入到二次线施工中。他们对照着电气原理图,一根线一根线地核对,一个端子一个端子地接线,为了节省时间,午饭带到现场,他们边吃边聊下一步的核对内容,吃完立即投入紧张的接线作业,最终仅用两天半的时间就完成了全部二次线施工任务,为后续的调试工作争取了宝贵时间。
如今,大沙沟箱式开闭所施工已进入最后的调试阶段。曹亮每天的工作更加忙碌,他带领施工人员对每一台设备、每一条线路都进行细致的检查和调试,确保各项参数符合设计要求。“目前其他标段的外电源还没送过来,我们正在做前期的准备工作,等电源接通后,就能进行全面的系统调试了。”施工过程中虽遭遇诸多困难,但在分公司和项目部的支持、同事们的帮助下,所有问题都一一得到解决。
谈及这次施工的顺利推进,曹亮深有感触:“这离不开西安电化公司和集团公司每年组织的技能培训和技能比武大赛。”今年,在分公司领导的支持与鼓励下,他积极参加了中铁电气化局集团的技能比武大赛,其中就包含二次接线实作环节,正是凭借扎实的功底,最终取得了前十的优异成绩。“技能大赛不仅是一个展示自我的平台,更是一个学习提升的机会,尤其是二次接线实作比赛,从接线规范到逻辑梳理,每一个细节都要求精益求精。”通过参加培训和比武,他的理论知识更加系统化,技术能力和现场动手能力也得到了有效结合与充分验证,这些扎实的基础,让他在面对施工中的各种难题时,能够沉着应对、熟练解决。
更让曹亮受益的是,在参与培训和技能比武的过程中,他结识了一批来自其他分公司的优秀同事。“通过与他们的交流,我拓宽了专业视野,学到了很多不同的施工方法和技术经验。”这些优秀的同事在公司各专业的岗位上都有着丰富的实践经验和独到的技术见解,为他在工作中持续改进和提升提供了重要支持。
如今,曹亮依然在现场忙碌着,他的身影在设备间穿梭,显得格外坚定。“作为一名铁路建设者,能参与到宁东铁路这样的重点工程中,我感到非常自豪。”他表示,接下来将继续坚守岗位,全力以赴做好最后的调试和消缺工作,确保项目按期投运,为宁东铁路的电气化改造贡献自己的一份力量。(作 者:周颖)
